Da ideia ao lançamento do Amazon FBA: cronograma realista de fornecimento de marcas próprias na China em 2026

Por que demora tanto? A cadeia de abastecimento da China é estável, mas envolve múltiplas camadas: iterações de design, testes de conformidade, logística e desembaraço aduaneiro. Em 2026, as inspeções aduaneiras são mais rigorosas e os requisitos de conformidade são mais elevados. Este guia usa os dados mais recentes e a experiência do mundo real para detalhar cada etapa mês a mês, ajudando os vendedores do Amazon FBA a criar planos sólidos, compactar cronogramas e evitar erros caros.

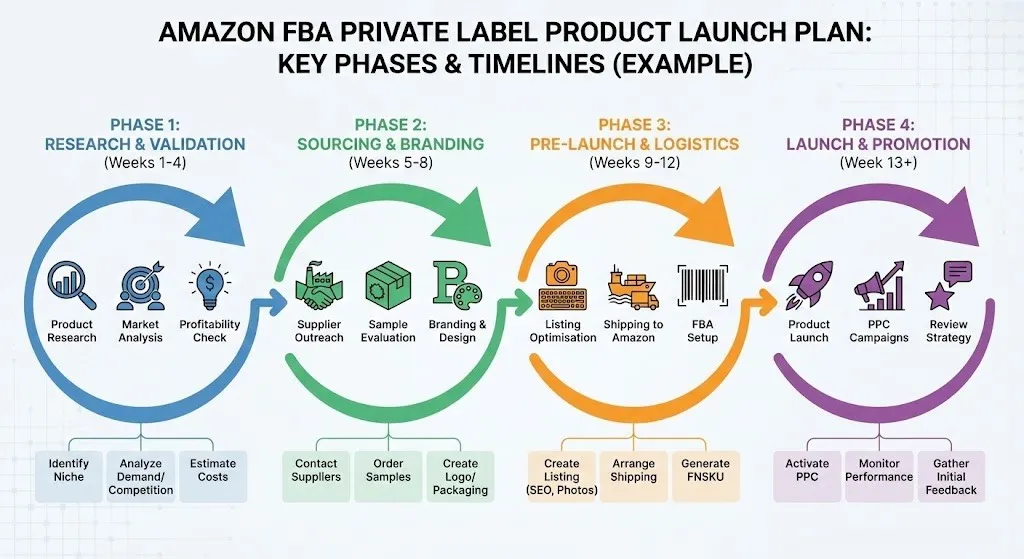

(Acima: exemplo de infográfico de plano de lançamento de produto de marca própria Amazon FBA mostrando as principais fases e cronogramas)
Aqui está o cronograma padrão para um produto de complexidade média (por exemplo, utensílios de cozinha, utensílios de beleza ou itens essenciais para a casa). Categorias simples (vestuário/artigos domésticos) podem ser comprimidas para 4–6 meses; os complexos (eletrônicos/dispositivos inteligentes) geralmente se estendem por 6 a 10 meses.
| Estágio | Duração Típica | Meses Cumulativos | Principais resultados | Impacto do Amazon FBA | Principais riscos |
|---|---|---|---|---|---|
| 1. Validação de ideias e mercado | 1–2 meses | Meses 1–2 | Relatório de viabilidade do produto + preço alvo | Janelas sazonais ausentes | Excesso de pesquisa atrasando o início |
| 2. Pacote de Design e Tecnologia + Fornecimento de Fornecedores | 1–2 meses | Meses 2–3 | Pacote técnico completo + lista de fornecedores | Listando a base de palavras-chave | Especificações vagas causando alterações posteriores |
| 3. Amostragem e Iteração | 2–3 meses | Meses 3–5 | Amostra Dourada aprovada | Fotos reais do produto/conteúdo A+ | Revisões excessivas |
| 4. Ferramentas, conformidade e pré-produção | 1–2 meses | Meses 5–6 | Moldes OK + certificados de conformidade | Conformidade de embalagem/rótulo | Falhas de teste que exigem refazer |
| 5. Depósito → Produção → QC → Envio | 2–3 meses | Meses 6–8/9 | Produtos acabados na FBA | Check-in do armazém + listagem ao vivo | Desbotamento da qualidade/atrasos logísticos |
| 6. Chegada FBA e preparação para lançamento | 1–2 meses (sobreposição) | Meses 8–9+ | Listagem ao vivo + vendas iniciais | Taxas de ruptura/excesso de estoque | Erros de rótulo de entrada |
Diferenças de categoria : Vestuário/artigos domésticos: 4–6 meses; Eletrônicos/beleza: 6–9 meses (testes extras FCC/CE/FDA).
Tudo começa aqui. Muitos vendedores ignoram isso e vão direto para as fábricas, apenas para redesenhar tudo mais tarde.
Etapas principais:
Tendência 2026 : Ferramentas de IA (plug-ins ChatGPT ou software especializado de pesquisa de produtos) aceleram a seleção de nichos e a filtragem de ideias de baixa concorrência.
Armadilha a evitar : Não persiga cegamente as tendências virais – pesquisas excessivas atrasam o lançamento; a pressa leva a pivôs posteriores.
O núcleo é transformar sua ideia em um projeto compreensível de fábrica.
Etapas principais:
Armadilha a evitar : Especificações vagas causam grandes desvios nas amostras e devoluções repetidas. Em 2026, use a correspondência de fábrica com IA para priorizar fornecedores com moldes semelhantes existentes para inícios mais rápidos.
Esta etapa causa 80% dos atrasos. Processo típico de 3 rodadas:
Dicas de aceleração : Use vídeos/fotos de alta resolução para aprovação remota em vez de devoluções físicas; bloqueie o design antecipadamente para minimizar as alterações.
Para mais detalhes de desenvolvimento, consulte nosso artigo completo: Cronograma de desenvolvimento de produtos na China.
Guia relacionado : Para padrões de inspeção AQL de eletrônicos, consulte Guia de inspeção de qualidade AQL 2.5 para eletrônicos.
Depois de pagar o depósito de 30%, entre na fase de execução (normalmente 2–3 meses).
Fluxo Simplificado:
Regra Chave : Pague o saldo somente após a aprovação do controle de qualidade – esta é sua alavancagem final.
Para obter detalhes mais profundos sobre o período de “caixa preta” pós-depósito, riscos diários (por exemplo, atrasos materiais, aumentos repentinos de preços, recusas de inspeção) e sinais de alerta, leia nosso guia detalhado: O que acontece depois que você paga o depósito a uma fábrica chinesa?
Opções de envio : O ar é rápido, mas caro; O mar é económico mas lento; DDP (Delivered Duty Paid) é recomendado para iniciantes para evitar problemas de autoliberação.
Depois que as mercadorias chegam à FBA, ainda faltam de uma a três semanas para as etapas finais:
Mesmo depois da chegada, os vendedores perdem tempo aqui. Problemas comuns:
Colocação FNSKU incorreta
Incompatibilidades de etiqueta na caixa
Atrasos aleatórios na inspeção do armazém
Dica de inventário: 1.000–3.000 unidades geralmente são suficientes para o lançamento sem superexposição de dinheiro.

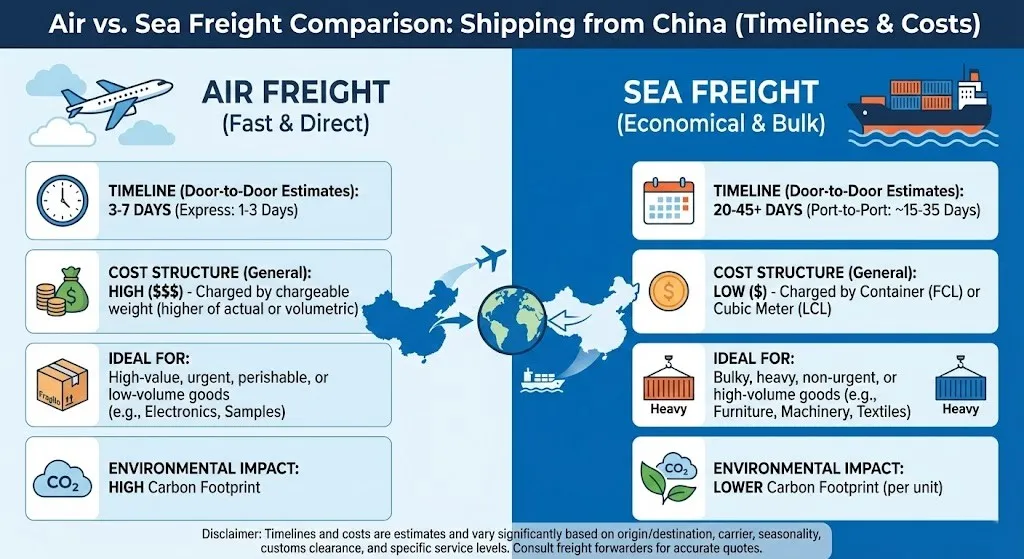

(Acima: infográfico de comparação de frete aéreo vs marítimo para remessas da China, destacando prazos e custos)
Quer reduzir 8 meses para 5–6? Experimente estes:
Caso real : Um cliente usou correspondência de IA + supervisão total para reduzir o lançamento de um produto de cozinha de 7 para 5 meses, atingindo perfeitamente a alta temporada do quarto trimestre.
Sim— em 20–40% , se você remover o retrabalho.
| Área | Vendedor típico | Execução Otimizada |
| Amostragem | 60–90 dias | 30–45 dias |
| Conformidade | 30 dias | 10–15 dias |
| Correspondência de Fornecedores | 3–4 semanas | 7–10 dias |
Um lançamento de 3 meses é realista? Apenas para produtos extremamente simples que utilizam moldes existentes – e mesmo assim é arriscado.
Quando devo começar o lançamento no quarto trimestre? Pelo menos 6–9 meses antes.
O planejamento do cronograma é igual a fluxo de caixa e proteção de lucros. Não deixe que os mitos do “lançamento em 3 meses” atrapalhem sua jornada na Amazon. Mapeie cada etapa adequadamente para queimar menos dinheiro e ganhar mais.
Precisa de uma estimativa gratuita do cronograma de 2026 para o seu produto? Ou fábricas compatíveis com IA? Envie sua ideia aqui – a equipe da Dark Horse Sourcing responde em 24 horas – Capacitando os vendedores da Amazon com soluções completas da China para a FBA.
